menu-icon
anue logo
熱門時事鉅亨號鉅亨買幣
search icon


時事

福島第一核電站完成全部報廢作業需要30-40年

鉅亨網新聞中心


图片说明

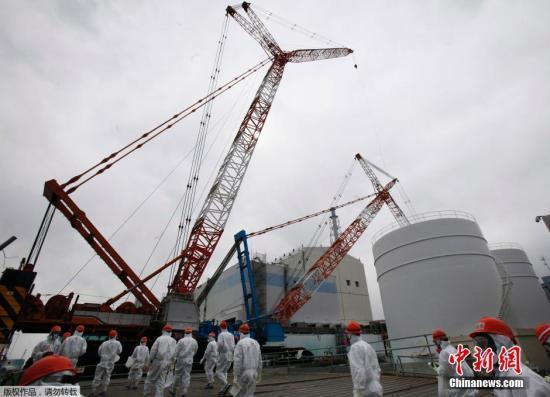

日本福島3·11地震3週年紀念日前夕,媒體人員被允許進入遭海嘯嚴重破壞的出現核泄漏的福島核電站參觀。
圖片來源:中新網

據日本共同社11日消息,東京電力公司福島第一核電站的反應堆報廢工作正按照日本政府和東電發佈的進度表推進。預計全部完成需要30-40年,反應堆和廠房具體用何種方法處置尚未決定。

中新網報導,2013年11月,4號機組乏燃料池燃料棒取出作業啟動,預計將在今年內完成。此外,3號機組和1、2號機組的取出作業將力爭在2015年度上半年和2017年度內結束。


最為關鍵的1、2號機組熔融燃料取出作業最快將在2020年度上半年之後啟動,3號機組則是在2021年度下半年之後。然而目前存在較多技術難題,能否切實完成尚不得而知。

有關核污水處理措施,東電將擴建核污水儲罐,在2015年度內達到80萬噸儲存量,並力爭2014年度啟用防止地下水流入的「凍土隔水壁」。

東電的另一當務之急是全面啟動污水處理設備「多核素去除設備(ALPS)」。目前全部3套設備正在試運作,但接連出現問題,尚未步入正軌。東電與政府表示將增強設備,力爭2014年度內對所有核污水進行處理,但顯然難度較大。



Empty
